logo
Search
[Nhật ký thi công] Đổ bê tông Sàn tầng 3 & Thang bộ Nhà Anh Tiến
KS Thanh Hải
KS Thanh Hải
06 Th02 2026
Trang chủ
Hình Ảnh Về GreenHN
[Nhật ký thi công] Đổ bê tông Sàn tầng 3 & Thang bộ Nhà Anh Tiến

[Nhật ký thi công] Đổ bê tông Sàn tầng 3 & Thang bộ Nhà Anh Tiến

Cập nhật tiến độ nhà phố Ba Đình: Quy trình đổ bê tông sàn tầng 3 và bản thang liền khối tại nhà anh Tiến. Kiểm soát độ sụt, đầm dùi chống rỗ và bảo dưỡng chuẩn ISO bởi GreenHN.

Chia sẻFacebook
Menu
Mục lục nội dung[xem]

Thi công nhà phố trong các quận nội đô lịch sử như Ba Đình luôn đặt ra những thách thức lớn về mặt bằng và tiếp vận vật tư. Tuy nhiên, vượt qua những khó khăn đó, GreenHN vẫn bám sát tiến độ cam kết, chính thức triển khai công tác Đổ bê tông Sàn tầng 3 và Bản thang bộ cho công trình gia đình Anh Tiến.

Tại hạng mục này, chúng tôi không chỉ đổ bê tông đơn thuần, mà áp dụng kỹ thuật Thi công toàn khối để đảm bảo sự liên kết vững chắc nhất giữa Dầm - Sàn - Thang. Mời Quý khách hàng cùng theo dõi quy trình kiểm soát chất lượng nghiêm ngặt đang diễn ra tại công trường.

1. Thông tin tổng quan hạng mục

  • Chủ đầu tư: Mr. Tiến

  • Địa điểm: Quận Ba Đình, Hà Nội.

  • Hạng mục thi công: Đổ bê tông thương phẩm Sàn tầng 3 & Bản thang bộ (Giai đoạn kết cấu).

  • Mục tiêu: Đảm bảo độ đặc chắc, đúng cao độ thiết kế và liên kết đồng bộ.

2. Kỹ thuật Đổ bản thang liền khối có gì đặc biệt?

Thông thường, nhiều đội thợ "khoán" thường đổ sàn trước, sau đó mới ghép cốp pha đổ cầu thang sau gọi là thang cấy. Cách làm này dễ gây nứt tại vị trí tiếp giáp nách dầm do hai khối bê tông không đồng nhất.

Tại công trình nhà anh Tiến, GreenHN áp dụng giải pháp Đổ bê tông bản thang liền khối với sàn và dầm.

  • Quy trình: Bê tông được bơm liên tục từ dầm sàn chảy vào bản thang cùng một lúc.

  • Ưu điểm: Tạo thành một hệ kết cấu khung cứng vững chắc, triệt tiêu hoàn toàn nguy cơ nứt cổ trần hay nứt nách thang sau này.

  • Lưu ý: Giai đoạn này chúng tôi đổ "bản thang chịu lực" mặt phẳng nghiêng, các bậc thang sẽ được xây bằng gạch đặc sau đó để đảm bảo độ chính xác về chiều cao bậc hoàn thiện.

3. Quy trình kiểm soát "5 Bước" trước - trong - sau khi đổ

Để đảm bảo khối bê tông hàng chục mét khối đạt chất lượng như đá tảng, Ban chỉ huy công trường thực hiện nghiêm ngặt 5 bước:

Bước 1: Nghiệm thu Phần chìm

Trước khi xe bê tông đến, Kỹ sư GreenHN đã hoàn tất kiểm tra:

  • Cốp pha: Phải kín khít, được chống đỡ chắc chắn (cây chống tăng/giàn giáo) để không bị bục hay võng khi chịu tải trọng bê tông ướt.

  • Cốt thép: Đảm bảo đúng đường kính, đúng khoảng cách (a) và quan trọng nhất là con kê bê tông để tạo lớp bảo vệ thép.

Bước 2: Kiểm soát đầu vào Bê tông

Xe bê tông đến chân công trình phải được kiểm tra:

  • Độ sụt: Đạt chuẩn 12±2 cm (đủ độ dẻo để chảy vào cốt thép nhưng không quá lỏng gây phân tầng).

  • Thời gian: Bê tông phải được xả trong vòng 2-3 tiếng kể từ khi xuất xưởng để tránh bị ninh kết sớm chết bê tông.

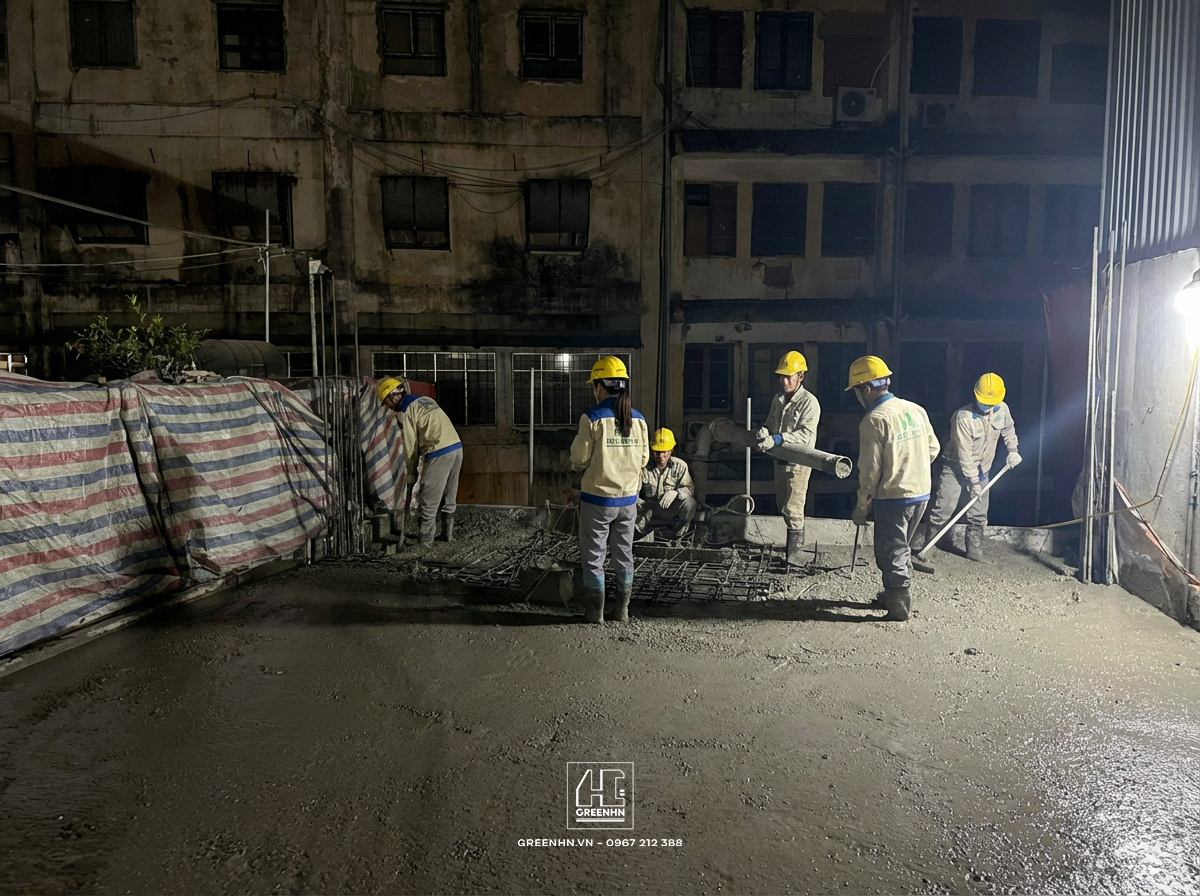

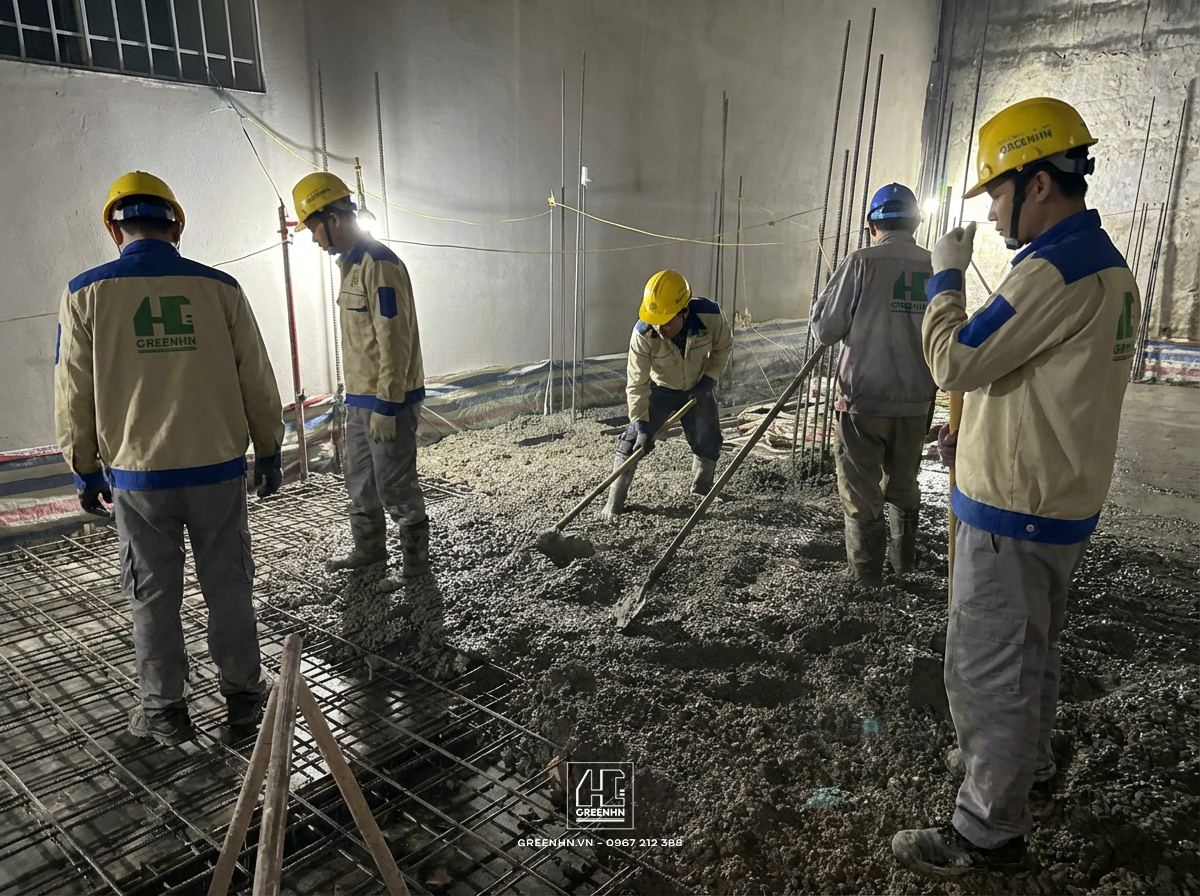

Bước 3: Kỹ thuật Đầm dùi Chống rỗ, phân tầng

Đây là khâu quyết định thẩm mỹ và độ bền. Thợ GreenHN thực hiện đầm dùi theo nguyên tắc:

  • Đầm đúng điểm: Cắm vòi đầm thẳng đứng, rút lên từ từ.

  • Vị trí khó: Đặc biệt chú trọng các vị trí góc khuất, nách dầm, mép thang - nơi cốt thép dày dễ bị rỗ khí.

  • Phân khu: Đổ cuốn chiếu từ xa về gần, đổ đến đâu đầm xong đến đó.

Bước 4: Xoa mặt & Kiểm tra cao độ

Sau khi đổ, thợ nề tiến hành xoa phẳng bề mặt và dùng máy thủy bình kiểm tra cao độ sàn. Việc này giúp sàn phẳng phiu, sau này lát gạch nền sẽ tiết kiệm vữa và đẹp hơn.

Bước 5: Bảo dưỡng "Nuôi" bê tông

Công việc chưa dừng lại sau khi đổ. Ngay khi bê tông se mặt, GreenHN sẽ kích hoạt quy trình bảo dưỡng:

  • Phủ nilon/bao bố giữ ẩm.

  • Tưới nước liên tục trong 3-7 ngày đầu để bê tông đạt cường độ thiết kế (R28), hạn chế tối đa các vết nứt chân chim do co ngót nhiệt.

4. Cam kết từ GreenHN

Với GreenHN, mỗi mẻ bê tông đổ xuống là một cam kết về sự "Làm đúng ngay từ đầu". Chúng tôi không chấp nhận sự làm tắt, làm ẩu để rồi phải sửa chữa chắp vá.

Tiến độ phần thô nhà anh Tiến đang diễn ra rất thuận lợi nhờ sự phối hợp nhịp nhàng giữa CĐT và Ban chỉ huy công trình. Các hạng mục tiếp theo (xây tường, đi điện nước) sẽ tiếp tục được cập nhật trong các bài viết sau.

BẠN ĐANG TÌM NHÀ THẦU THI CÔNG KẾT CẤU "CHUẨN CHỈ"?

Xây nhà phố chen chúc tại Hà Nội đòi hỏi kỹ thuật cao và sự tỉ mỉ. Đừng giao phó ngôi nhà của bạn cho những đội thợ tự phát.

[form_tuvanmienphi]

𝐆𝐑𝐄𝐄𝐍𝐇𝐍 – 𝐂𝐡𝐮𝐲𝐞̂𝐧 𝐠𝐢𝐚 𝐓𝐡𝐢𝐞̂́𝐭 𝐤𝐞̂́ & 𝐓𝐡𝐢 𝐜𝐨̂𝐧𝐠 𝐂𝐨̂𝐧𝐠 𝐭𝐫𝐢̀𝐧𝐡 𝐃𝐨̀𝐧𝐠 𝐭𝐢𝐞̂̀𝐧

----------------------------------

𝐂𝐎̂𝐍𝐆 𝐓𝐘 𝐂𝐏 𝐓𝐔̛ 𝐕𝐀̂́𝐍 𝐓𝐇𝐈𝐄̂́𝐓 𝐊𝐄̂́ 𝐕𝐀̀ 𝐗𝐀̂𝐘 𝐃𝐔̛̣𝐍𝐆 𝐆𝐑𝐄𝐄𝐍𝐇𝐍

🏠 Hà Nội: BT1-16 Khu nhà ở cho CBCS cục B42, B57 - Tổng cục V, Bộ Công An, Phường Thanh Liệt, TP. Hà Nội

🏠 TP.HCM: Số 65 Nguyễn Hậu, Phường Phú Thọ Hòa, Thành Phố Hồ Chí Minh

☎️ Hotline: 0967.212.388 – 024.667.12388 – 0922.99.11.33 – 0922.77.11.33



Câu hỏi thường gặp

KS Thanh Hải

KS Thanh Hải

Kỹ sư Lý Thanh Hải, sinh năm 1988, tốt nghiệp Học Viện Kỹ Thuật Quân Sự chuyên ngành Xây dựng. Hiện tại, anh làm việc với vai trò kỹ sư xây dựng tại GreenHN, chuyên thiết kế và quản lý các dự án nhà ở. Với 10 năm kinh nghiệm, anh đam mê tạo ra không gian sống tối ưu, tiện nghi và thân thiện với người sử dụng, luôn cập nhật công nghệ và xu hướng mới trong ngành.

Xem thêm bài viết từ tác giả

Tư vấn miễn phí

Quý khách muốn thiết kế công trình tương tự hay đang cần tư vấn.
Liên hệ với GreenHN miễn phí tại đây:

Bài viết mới nhất

HAPPY HOUR GREENHN THÁNG 03/2026

HAPPY HOUR GREENHN THÁNG 03/2026

Happy Hour tháng 03/2026 tại GreenHN là sự kiện nội bộ gắn kết đội ngũ, chào đón nhân sự mới, mini game hấp dẫn, đào tạo ngắn và tôn vinh phái đẹp nhân ngày 8/3.

Nhật Ký Công Trình: Công tác đổ bê tông nền anh Tiến - Ba Đình

Nhật Ký Công Trình: Công tác đổ bê tông nền anh Tiến - Ba Đình

Cập nhật tiến độ nhà anh Tiến (Ba Đình): GreenHN thi công đổ bê tông nền tầng 1 và khóa nắp bể ngầm xuyên đêm. Kỹ thuật xử lý chống thấm bể nước và giám sát thép dầm móng chuẩn ISO.

Nhật ký công trình: Đổ bê tông đêm nhà anh Minh - Nguyên An Ninh

Nhật ký công trình: Đổ bê tông đêm nhà anh Minh - Nguyên An Ninh

Nhật ký đổ bê tông đêm nhà anh Minh (Mặt phố Nguyễn An Ninh). GreenHN sử dụng xe Bơm Cần (Bơm vòi) công suất lớn. Kỹ thuật kê chân chống an toàn và kiểm soát độ sụt bê tông Việt Xô.

Nhật Ký Công Trình: Đổ bê tông tầng hầm nhà anh Đức - Đê La Thành

Nhật Ký Công Trình: Đổ bê tông tầng hầm nhà anh Đức - Đê La Thành

Nhật ký đổ bê tông hầm xuyên đêm tại Đê La Thành. GreenHN xử lý bài toán chống sạt lở và chống thấm tuyệt đối cho nhà phố anh Đức. Quy trình nghiệm thu 3 lớp chuẩn ISO.

[Đào Tạo] Kỹ Năng Chụp Ảnh Báo Cáo Công Trường

[Đào Tạo] Kỹ Năng Chụp Ảnh Báo Cáo Công Trường

Chuyên viên Media Doãn Đình Cường đào tạo kỹ năng chụp ảnh, quay phim báo cáo hiện trường cho kỹ sư GreenHN. Chuẩn hóa góc chụp nghiệm thu, ánh sáng và bố cục để báo cáo minh bạch cho chủ đầu tư.

Nhật Ký Công Trình: Đổ bê tông sàn tầng lửng nhà anh Tiến - Ba Đình

Nhật Ký Công Trình: Đổ bê tông sàn tầng lửng nhà anh Tiến - Ba Đình

Cập nhật tiến độ nhà anh Tiến (Ba Đình): GreenHN thi công đổ bê tông sàn tầng lửng xuyên đêm. Sự kết hợp giữa kỹ thuật ISO, giám sát chặt chẽ và sự tận tâm của người thợ.

Đào tạo nội bộ: Quy chuẩn HSE 2026 - Kỷ Luật Thép Tại GreenHN

Đào tạo nội bộ: Quy chuẩn HSE 2026 - Kỷ Luật Thép Tại GreenHN

Ông Nguyễn Vũ Thành (Ban KSCL) chủ trì đào tạo chuyên sâu về An toàn lao động cho kỹ sư GreenHN. Chi tiết quy trình kiểm soát giàn giáo, lưới bao che, PPE và ứng phó thời tiết mưa bão.

Nhật ký công trình: Công tác hoàn thiện cuối cùng tòa nhà dòng tiền 1,8 tỷ/năm

Nhật ký công trình: Công tác hoàn thiện cuối cùng tòa nhà dòng tiền 1,8 tỷ/năm

Review hành trình GreenHN xây trọn gói tòa nhà 6 tầng tại Nguyễn Khang từ phần thô đến hoàn thiện MEP và Nội thất. Biến đất trống thành "cỗ máy" doanh thu 150 triệu/tháng.

Chi nhánh toàn quốc

TRỤ SỞ CHÍNH (HN)

TRỤ SỞ CHÍNH (HN)

BT1-16 Khu nhà ở cho CBCS cục B42, B57 - Tổng cục V, Bộ Công An, Phường Thanh Liệt, Thành Phố Hà Nội.

TRỤ SỞ CHÍNH (HN)

VPĐD TP HCM

Số 65 Nguyễn Hậu, phường Phú Thọ Hoà, TP. Hồ Chí Minh .

GreenHN

Công ty Cổ phần tư vấn thiết kế và xây dựng GreenHN

GreenHN DMCA
Copyright © 2026 GREENHN
