Nhật ký công trình: Đổ bê tông móng nhà anh Tiến - Ba Đình

Nhật ký công trình: Đổ bê tông móng nhà anh Tiến - Ba Đình

Cập nhật tiến độ nhà anh Tiến (Ba Đình): GreenHN thi công đổ bê tông móng xuyên đêm. Soi quy trình kiểm tra kẹp chì, đo độ sụt và lấy mẫu bê tông chuẩn ISO trước khi đổ.

Chia sẻFacebook
Menu
Mục lục nội dung[xem]

Hà Nội về đêm, khi phố phường bắt đầu thưa thớt cũng là lúc những công trường của GreenHN sáng đèn. Tại công trình nhà phố gia đình Anh Tiến (Ba Đình), Đổ bê tông Móng đang diễn ra.

Nhiều khách hàng thắc mắc: "Tại sao không đổ ban ngày cho khỏe mà phải thức đêm?". Câu trả lời nằm ở đặc thù giao thông nội đô và yêu cầu kỹ thuật khắt khe. Xe bồn bê tông tải trọng lớn bị cấm giờ hành chính, chỉ được phép di chuyển vào phố sau 21h. Hơn nữa, nhiệt độ ban đêm thấp giúp quá trình thủy hóa của bê tông diễn ra từ từ, hạn chế tối đa các vết nứt do sốc nhiệt nứt chân chim.

1. Tổng quan hạng mục: Móng vững - Nhà bền

  • Chủ đầu tư: Mr. Tiến

  • Địa điểm: Quận Ba Đình, Hà Nội (Khu vực đất chật, ngõ hẹp).

  • Hạng mục: Đổ bê tông móng (Giai đoạn quan trọng nhất của phần thô).

  • Thời gian thực hiện: 22h00 - 04h00 sáng.

2. Quy trình kiểm tra Bê tông đầu vào chuẩn ISO

Trước khi dòng bê tông đầu tiên được bơm xuống hố móng, Kỹ sư GreenHN thực hiện quy trình kiểm soát "4 Bước" cực kỳ gắt gao. Chúng tôi quan niệm: Móng là gốc rễ, vật tư vào móng phải chuẩn 100%.

Bước 1: Kiểm tra Niêm phong kẹp chì & Phiếu xuất kho

Mỗi xe bồn đến công trường đều phải còn nguyên Kẹp chì niêm phong. Điều này đảm bảo bê tông không bị đánh tráo hoặc pha thêm nước trên đường vận chuyển.

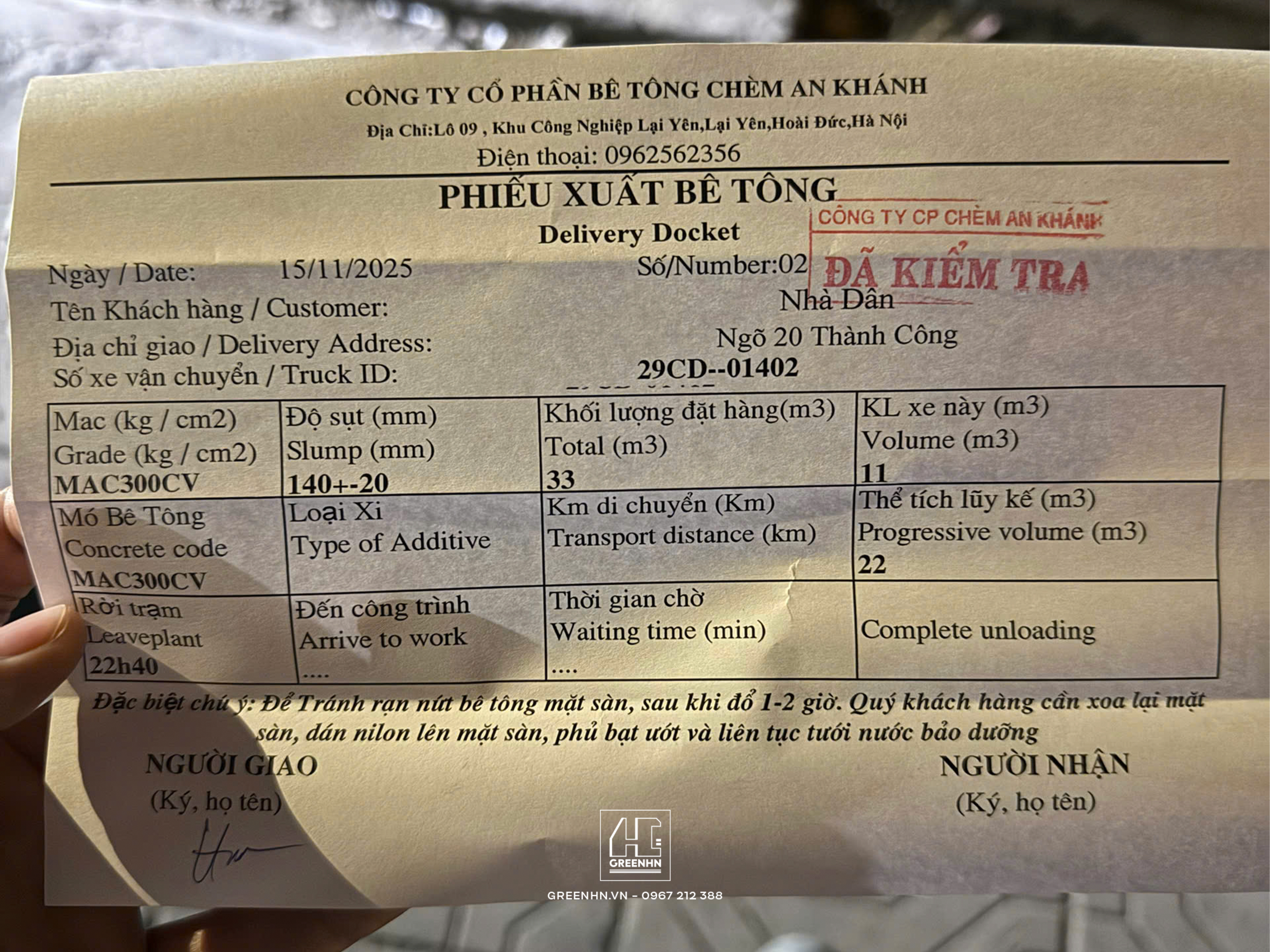

Đối chiếu giấy tờ: Kỹ sư kiểm tra Phiếu xuất bê tông. Các thông số bắt buộc khớp:

  • Mác bê tông: M300 (theo thiết kế).

  • Độ sụt: 12 ± 2.

  • Thời gian xuất xưởng: Không quá 2 tiếng (tránh bê tông bị ninh kết sớm).

Bước 2: Kiểm tra cốt liệu đá & cát

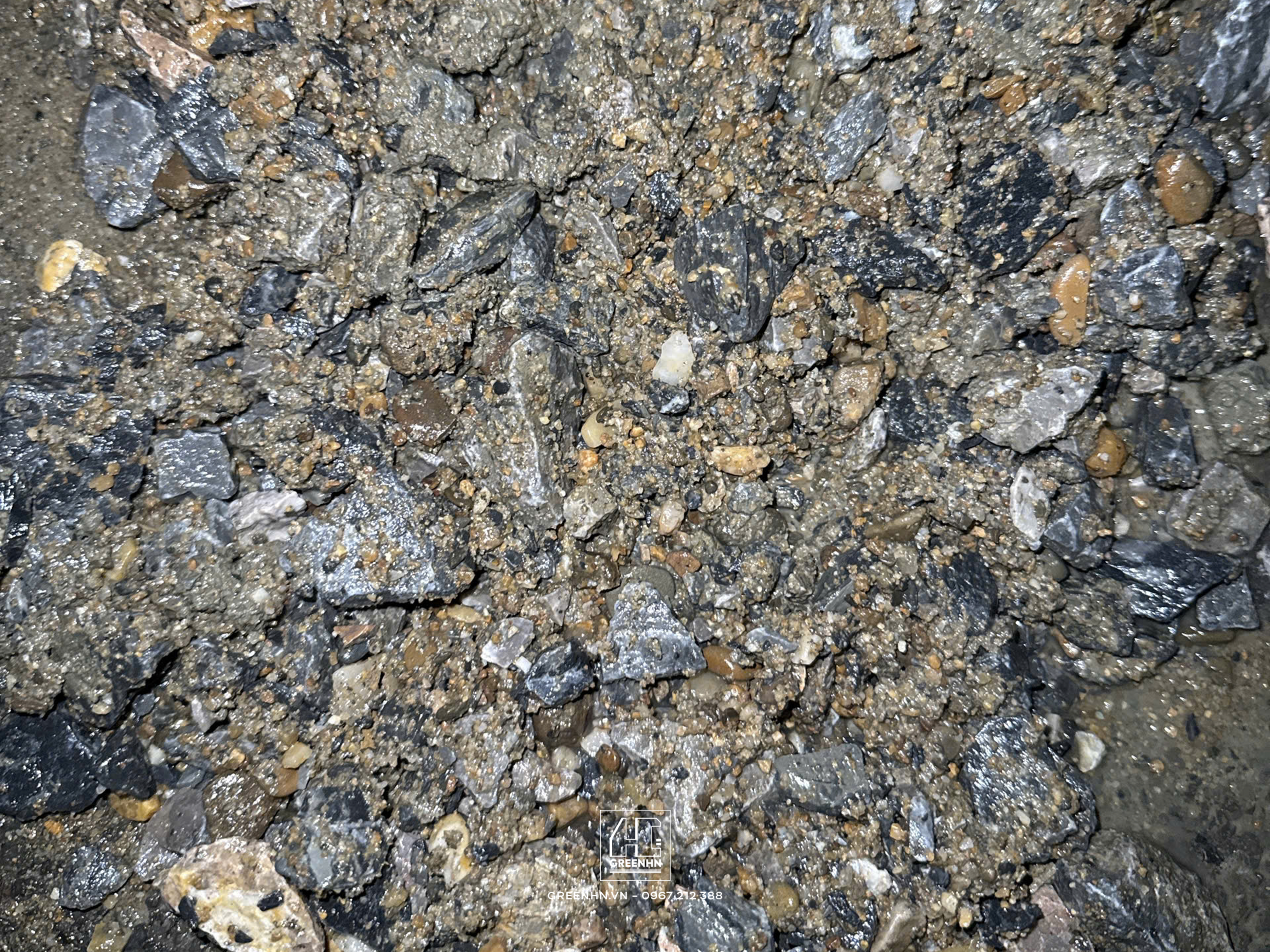

Kỹ sư bốc mẫu bê tông tươi để kiểm tra bằng mắt thường. Cốt liệu phải là đá 1x2 đều hạt, sạch, không lẫn tạp chất hay bùn đất. Tỷ lệ cát - đá phải đồng đều, không bị rời rạc.

Bước 3: Đo độ sụt là quy trình bắt buộc

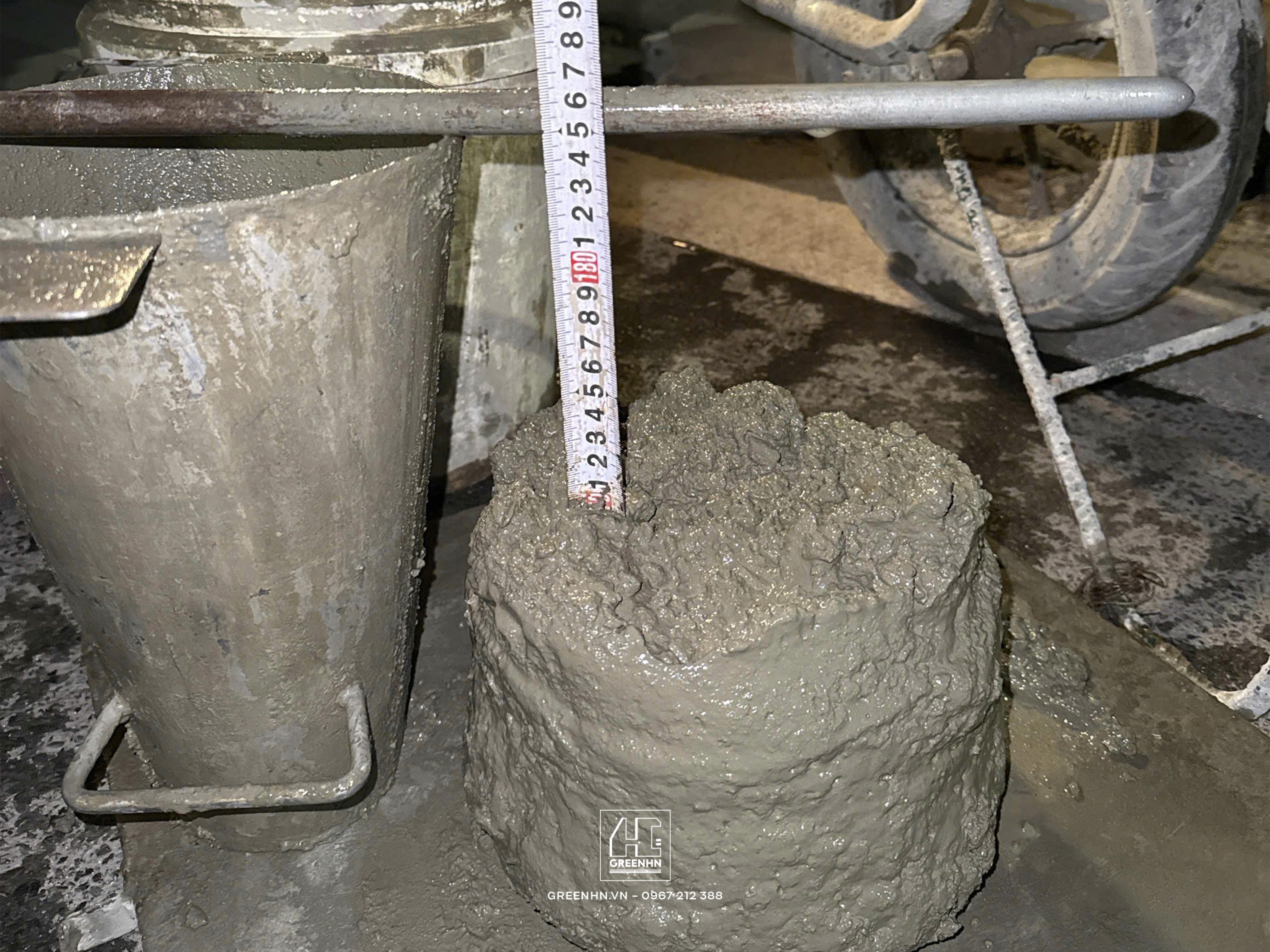

Đây là bước không thể bỏ qua. Kỹ sư rút côn để đo độ sụt.

  • Tại công trình nhà anh Tiến, độ sụt đo được đạt chuẩn kỹ thuật.

  • Ý nghĩa: Bê tông đủ độ dẻo để bơm len lỏi vào các khe cốt thép dày đặc của đài móng, nhưng không quá lỏng (nhiều nước) gây giảm cường độ chịu lực.

Bước 4: Đúc mẫu thí nghiệm

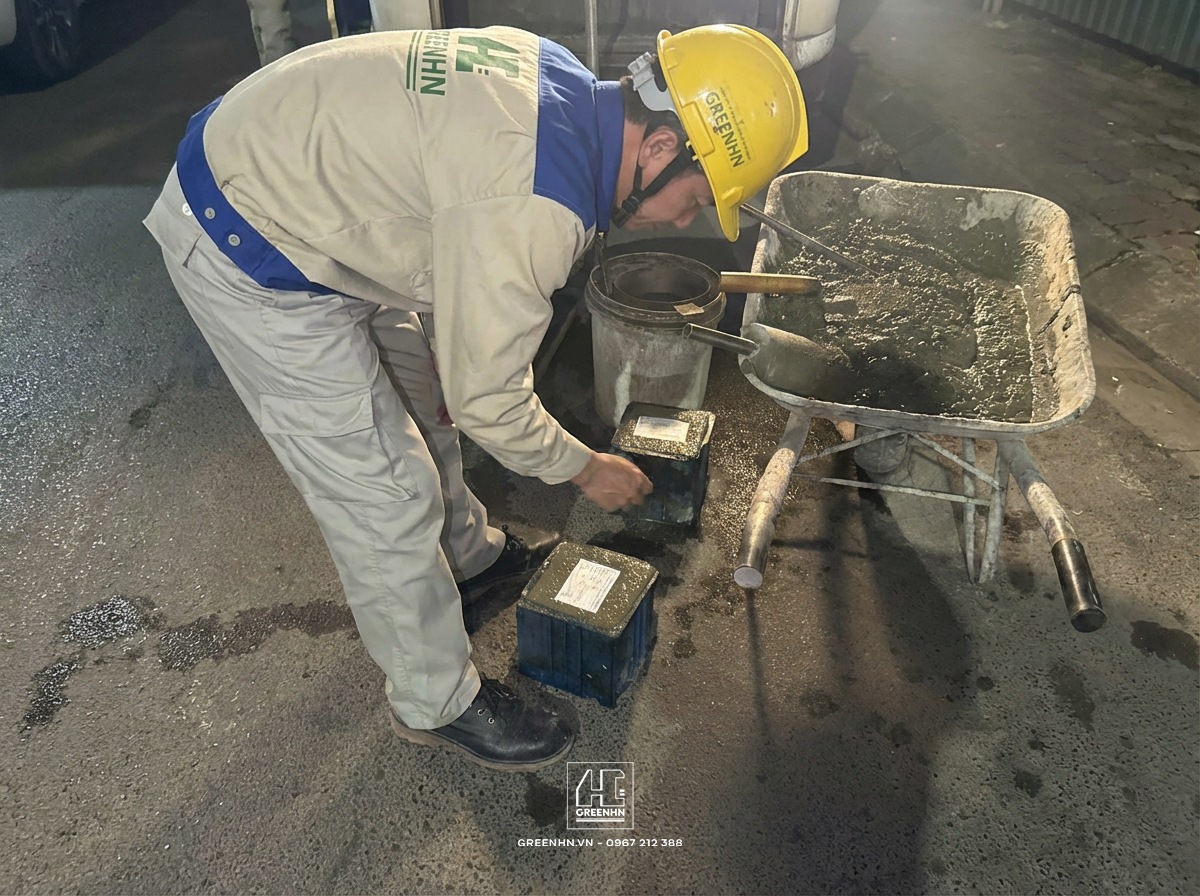

Kỹ sư tiến hành đúc các mẫu lập phương 15x15x15cm ngay tại hiện trường. Các mẫu này sẽ được niêm phong, ghi ngày tháng và đem đi nén tại phòng thí nghiệm sau 28 ngày để chứng minh mác bê tông đạt chuẩn với Chủ đầu tư.

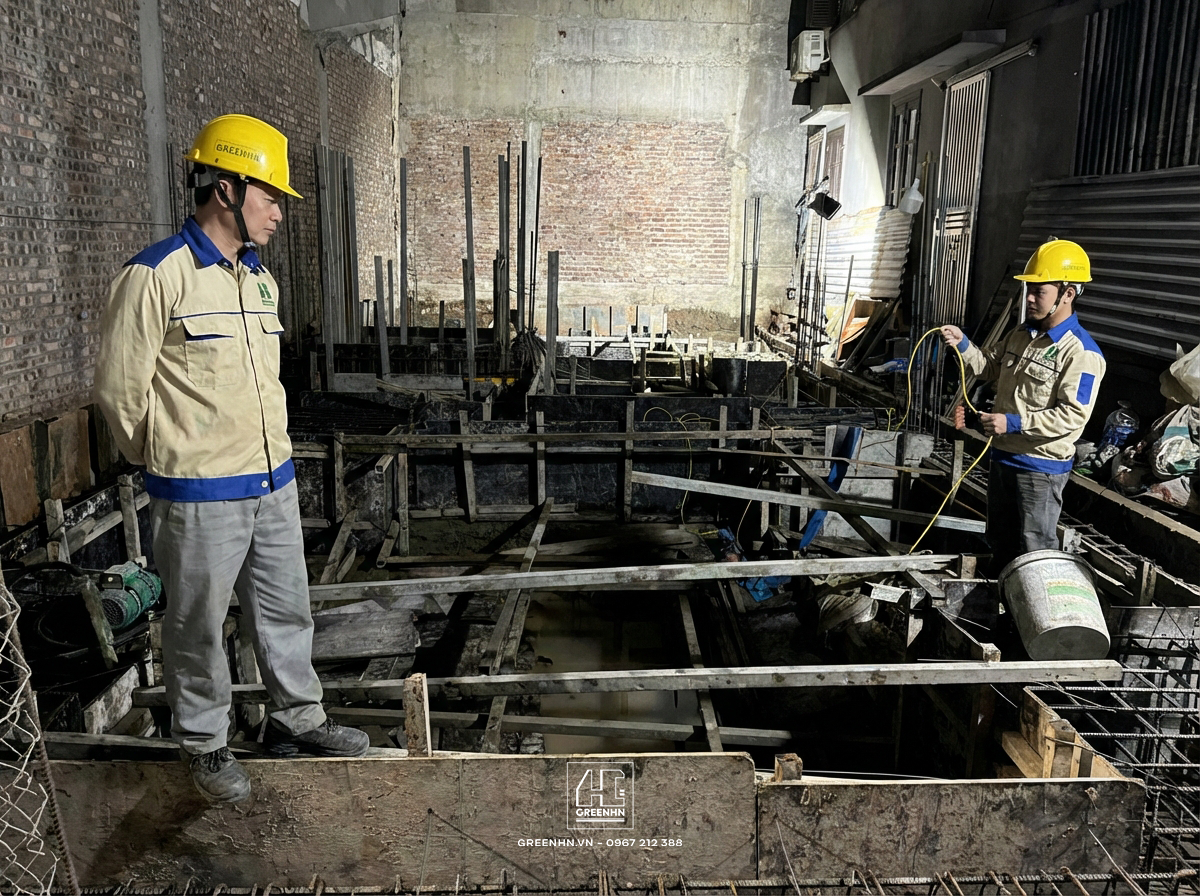

3. Không khí thi công hăng say tỉ mỉ

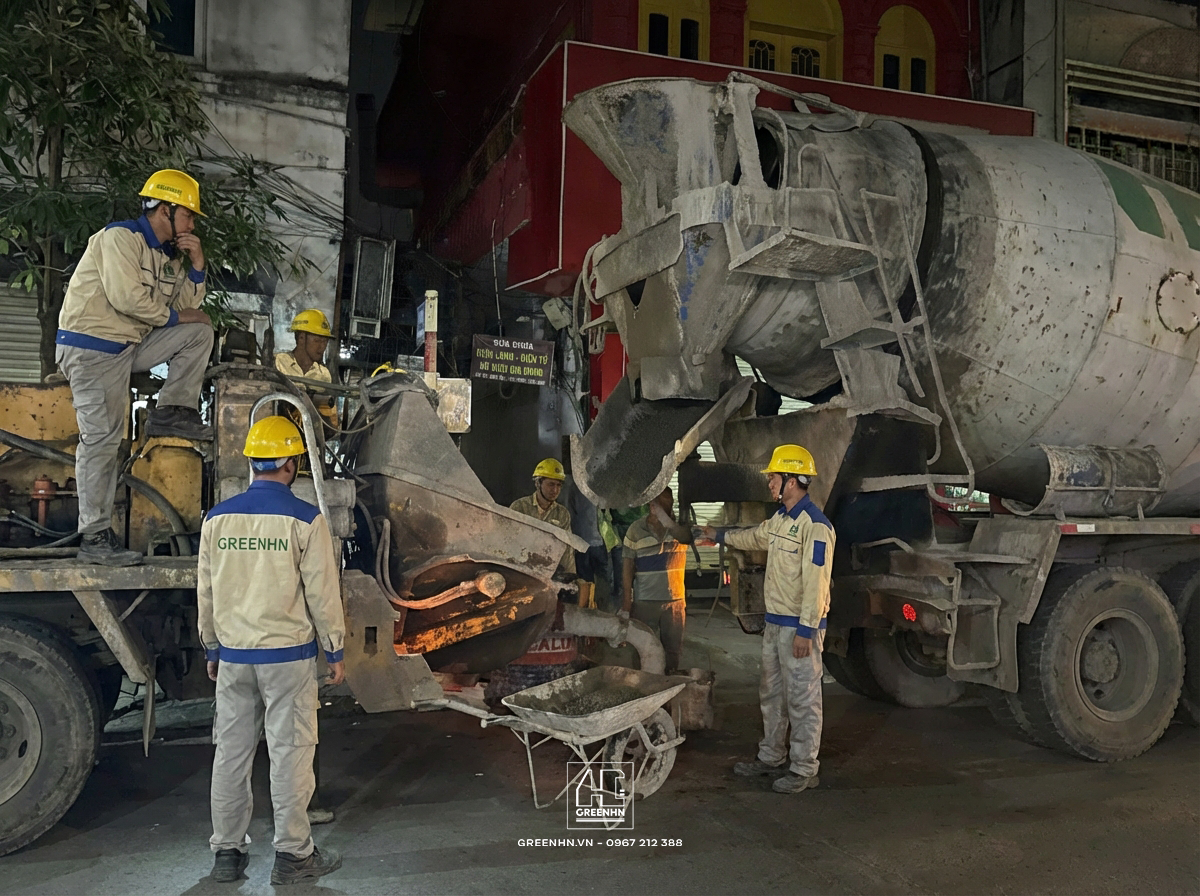

Sau khi bê tông đầu vào được "thông qua", lệnh bơm được phát ra.
Giữa màn đêm, tiếng máy bơm vang rền hòa cùng tiếng hô hào của anh em tổ đội GreenHN.

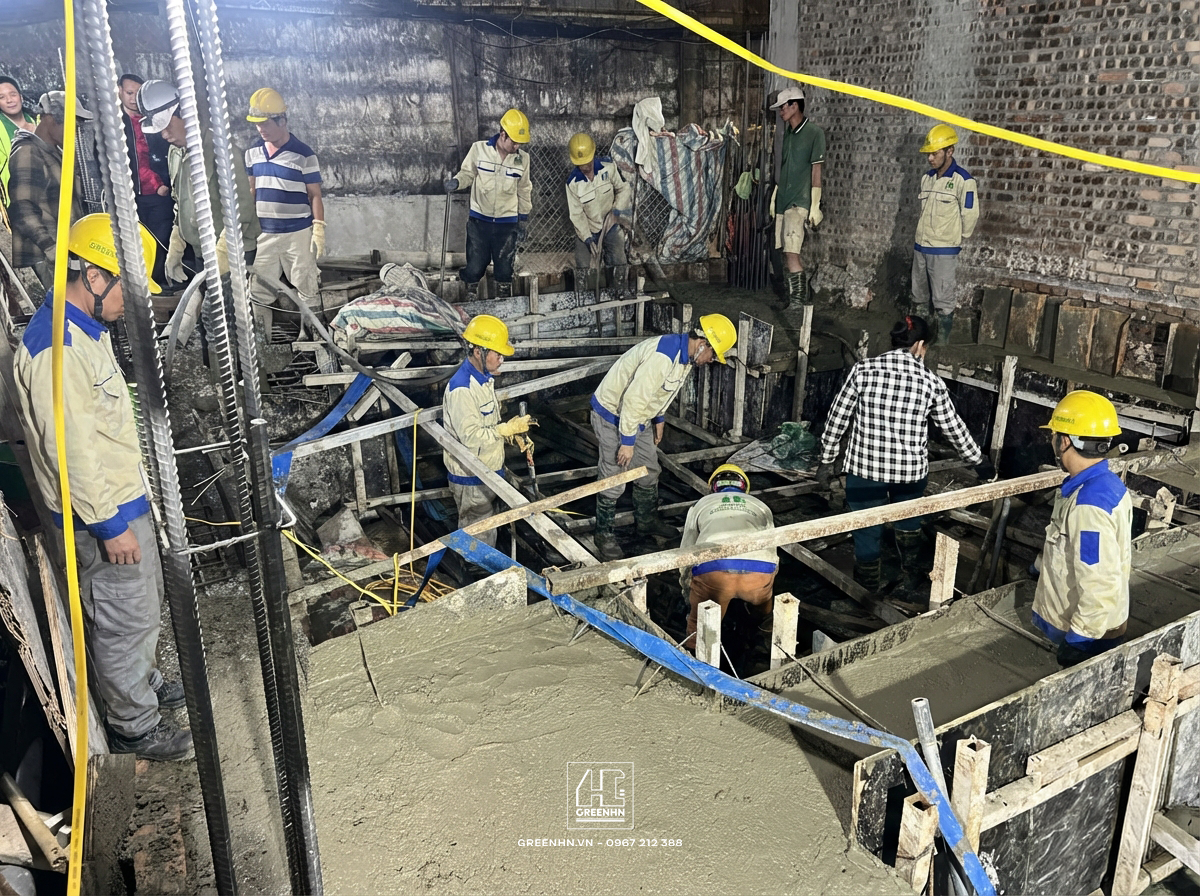

  • Kỹ thuật đổ: Bê tông được đổ liên tục từ xa về gần, đảm bảo tính liền khối.

  • Kỹ thuật đầm dùi

    • Đầm kỹ các góc cạnh, khe thép.

    • Tuyệt đối không để xảy ra tình trạng "rỗ tổ ong" hay hở thép.

Đến rạng sáng, công tác đổ bê tông móng nhà anh Tiến đã hoàn thành xuất sắc. Bề mặt móng được làm phẳng, chờ bảo dưỡng.

Những giọt mồ hôi rơi xuống trong đêm chính là sự cam kết thầm lặng của GreenHN. Chúng tôi không ngại khó, không ngại khổ, chỉ sợ công trình không đạt chuẩn. Với GreenHN, sự an tâm của gia chủ chính là thước đo thành công lớn nhất.

BẠN ĐANG TÌM ĐƠN VỊ XÂY NHÀ "LÀM THẬT - ĂN THẬT"?

[form_tuvanmienphi]

Quy trình kiểm tra kẹp chì, đo độ sụt, lấy mẫu... không phải là "diễn" để chụp ảnh, đó là quy định bắt buộc tại mọi công trình của GreenHN dù lớn hay nhỏ.

𝐆𝐑𝐄𝐄𝐍𝐇𝐍 – 𝐂𝐡𝐮𝐲𝐞̂𝐧 𝐠𝐢𝐚 𝐓𝐡𝐢𝐞̂́𝐭 𝐤𝐞̂́ & 𝐓𝐡𝐢 𝐜𝐨̂𝐧𝐠 𝐂𝐨̂𝐧𝐠 𝐭𝐫𝐢̀𝐧𝐡 𝐃𝐨̀𝐧𝐠 𝐭𝐢𝐞̂̀𝐧

----------------------------------

𝐂𝐎̂𝐍𝐆 𝐓𝐘 𝐂𝐏 𝐓𝐔̛ 𝐕𝐀̂́𝐍 𝐓𝐇𝐈𝐄̂́𝐓 𝐊𝐄̂́ 𝐕𝐀̀ 𝐗𝐀̂𝐘 𝐃𝐔̛̣𝐍𝐆 𝐆𝐑𝐄𝐄𝐍𝐇𝐍

🏠 Hà Nội: BT1-16 Khu nhà ở cho CBCS cục B42, B57 - Tổng cục V, Bộ Công An, Phường Thanh Liệt, TP. Hà Nội

🏠 TP.HCM: Số 65 Nguyễn Hậu, Phường Phú Thọ Hòa, Thành Phố Hồ Chí Minh

☎️ Hotline: 0967.212.388 – 024.667.12388 – 0922.99.11.33 – 0922.77.11.33

Câu hỏi thường gặp

KS Thanh Hải

KS Thanh Hải

Kỹ sư Lý Thanh Hải, sinh năm 1988, tốt nghiệp Học Viện Kỹ Thuật Quân Sự chuyên ngành Xây dựng. Hiện tại, anh làm việc với vai trò kỹ sư xây dựng tại GreenHN, chuyên thiết kế và quản lý các dự án nhà ở. Với 10 năm kinh nghiệm, anh đam mê tạo ra không gian sống tối ưu, tiện nghi và thân thiện với người sử dụng, luôn cập nhật công nghệ và xu hướng mới trong ngành.

Xem thêm bài viết từ tác giả

Tư vấn miễn phí

Quý khách muốn thiết kế công trình tương tự hay đang cần tư vấn.
Liên hệ với GreenHN miễn phí tại đây:

Bài viết mới nhất

Thiết kế hệ thống Lam chắn nắng thẩm mỹ và chống nóng cho công trình dịch vụ 2026

Thiết kế hệ thống Lam chắn nắng thẩm mỹ và chống nóng cho công trình dịch vụ 2026

Khám phá xu hướng thiết kế lam chắn nắng 2026 cho tòa nhà dịch vụ. Giải pháp "áo giáp" chống nóng hoàn hảo, tối ưu thẩm mỹ và năng lượng trong quy trình xây nhà trọn gói của GreenHN.

Top 7 Giải Pháp Chống Nóng Mặt Tiền Kính Cho Tòa Nhà Văn Phòng: Xu Hướng Dẫn Đầu 2026

Top 7 Giải Pháp Chống Nóng Mặt Tiền Kính Cho Tòa Nhà Văn Phòng: Xu Hướng Dẫn Đầu 2026

Cập nhật 7 công nghệ chống nóng mặt tiền kính tòa nhà văn phòng mới nhất 2026. Từ kính điện thông minh đến BIPV, cùng giải pháp xây nhà trọn gói tối ưu năng lượng từ GreenHN.

HAPPY HOUR THÁNG 4/2026

HAPPY HOUR THÁNG 4/2026

HAPPY HOUR THÁNG 4/2026

Lễ động thổ khởi công nhà anh Tú - Xuân Đỉnh

Lễ động thổ khởi công nhà anh Tú - Xuân Đỉnh

Lễ động thổ khởi công nhà anh Tú - Xuân Đỉnh

THÔNG BÁO LỊCH NGHỈ LỄ GIỖ TỔ HÙNG VƯƠNG & 30/04 - 01/05

THÔNG BÁO LỊCH NGHỈ LỄ GIỖ TỔ HÙNG VƯƠNG & 30/04 - 01/05

THÔNG BÁO LỊCH NGHỈ LỄ GIỖ TỔ HÙNG VƯƠNG & 30/04 - 01/05

Cẩm nang PCCC 2026: Tiêu chuẩn bãi đỗ và đường xe chữa cháy QCVN 06

Cẩm nang PCCC 2026: Tiêu chuẩn bãi đỗ và đường xe chữa cháy QCVN 06

Quy định chi tiết về kích thước bãi đỗ xe chữa cháy và chiều rộng đường xe theo QCVN 06:2022. Tư vấn giải pháp an toàn PCCC khi xây nhà trọn gói tại GreenHN.

Cẩm nang PCCC 2026: Bậc chịu lửa & Giới hạn REI theo QCVN 06:2022

Cẩm nang PCCC 2026: Bậc chịu lửa & Giới hạn REI theo QCVN 06:2022

Tìm hiểu chi tiết về bậc chịu lửa công trình và giới hạn REI của cấu kiện xây dựng theo QCVN 06:2022. Tư vấn an toàn PCCC cho chủ đầu tư xây nhà trọn gói.

Cẩm nang PCCC 2026: Phân hạng nguy hiểm cháy nổ nhà xưởng QCVN 06

Cẩm nang PCCC 2026: Phân hạng nguy hiểm cháy nổ nhà xưởng QCVN 06

Hướng dẫn phân hạng nguy hiểm cháy nổ A, B, C, D, E cho nhà xưởng và kho theo QCVN 06:2022. Tư vấn an toàn PCCC cho chủ đầu tư xây nhà trọn gói công nghiệp.

Chi nhánh toàn quốc

TRỤ SỞ CHÍNH (HN)

TRỤ SỞ CHÍNH (HN)

BT1-16 Khu nhà ở cho CBCS cục B42, B57 - Tổng cục V, Bộ Công An, Phường Thanh Liệt, Thành Phố Hà Nội.

TRỤ SỞ CHÍNH (HN)

VPĐD TP HCM

Số 65 Nguyễn Hậu, phường Phú Thọ Hoà, TP. Hồ Chí Minh .

GreenHN

Công ty Cổ phần tư vấn thiết kế và xây dựng GreenHN

GreenHN DMCA
Copyright © 2026 GREENHN
