Nếu móng là bàn chân thì hệ cột chính là bộ xương sống chịu lực cho toàn bộ ngôi nhà. Một cây cột bị nghiêng, bị rỗ chân hay lệch tim sẽ ảnh hưởng nghiêm trọng đến khả năng chịu tải và thẩm mỹ của công trình về sau.
Tiếp tục bám sát tiến độ tại công trình nhà phố gia đình Chị Thúy (Nguyễn Khắc Nhu, Hà Nội), hôm nay đội ngũ kỹ thuật GreenHN tập trung cao độ cho hạng mục: Ghép ván khuôn (Cốp pha) Cột. Đây là công đoạn đòi hỏi sự chính xác đến từng milimet để định hình khối bê tông trước khi đổ.
1. Tổng quan hạng mục thi công
-
Chủ đầu tư: Ms. Thúy
-
Địa điểm: Phố Nguyễn Khắc Nhu, Q. Ba Đình, Hà Nội.
-
Hạng mục: Lắp dựng Ván khuôn Cột & Xây tường bao che.
-
Tiêu chuẩn áp dụng: TCVN 4453:1995 (Kết cấu bê tông và bê tông cốt thép toàn khối).
2. Quy trình 3 Bước kiểm soát kỹ thuật trước khi đóng Cốp pha
Tại GreenHN, chúng tôi không cho phép thợ đóng cốp pha ngay. Mọi thứ phải trải qua quy trình nghiệm thu nội bộ khắt khe:
Bước 1: Nghiệm thu Cốt thép & Con kê
Trước khi đóng ván cho cột, cốt thép bên trong phải chuẩn:
-

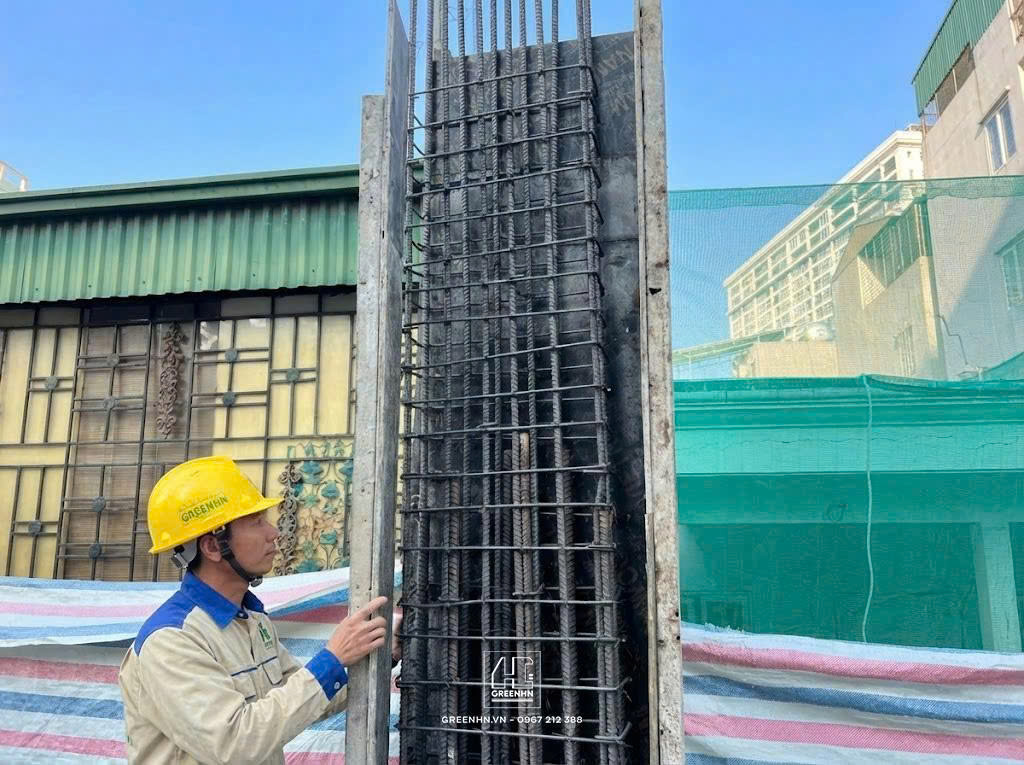

Kiểm tra cốt thép: Kỹ sư đối chiếu bản vẽ để kiểm tra số lượng thanh thép chủ, đường kính (Phi), khoảng cách đai (a100/a200). Đặc biệt chú ý đoạn nối chồng thép phải đủ chiều dài neo (30d-40d).
-
Định vị con kê (Spacer): Bắt buộc gắn con kê bê tông đúc sẵn vào các mặt bên của lồng thép.
-
Tác dụng: Đảm bảo Lớp bê tông bảo vệ dày đều (thường là 2-2.5cm), giúp cốt thép không bị hở ra ngoài gây rỉ sét, đồng thời giúp ván khuôn không ép sát vào thép.

Bước 2: Vệ sinh chân cột Xử lý mạch ngừng
Đây là lỗi sơ đẳng mà nhiều đội thợ ẩu hay bỏ qua, dẫn đến hiện tượng "rỗ chân cột".
-
Thực trạng: Tại chân cột (vị trí tiếp giáp với sàn cũ) thường có vữa thừa, mạt cưa, rác bẩn.
-
Xử lý: Thợ GreenHN phải đục tẩy sạch sẽ lớp bê tông sần sùi, thổi bụi và tưới nước rửa sạch.
-
Mục đích: Đảm bảo lớp bê tông mới đổ sẽ liên kết chặt chẽ với lớp bê tông cũ, không bị phân tầng hay thấm nước tại vị trí mạch ngừng này.

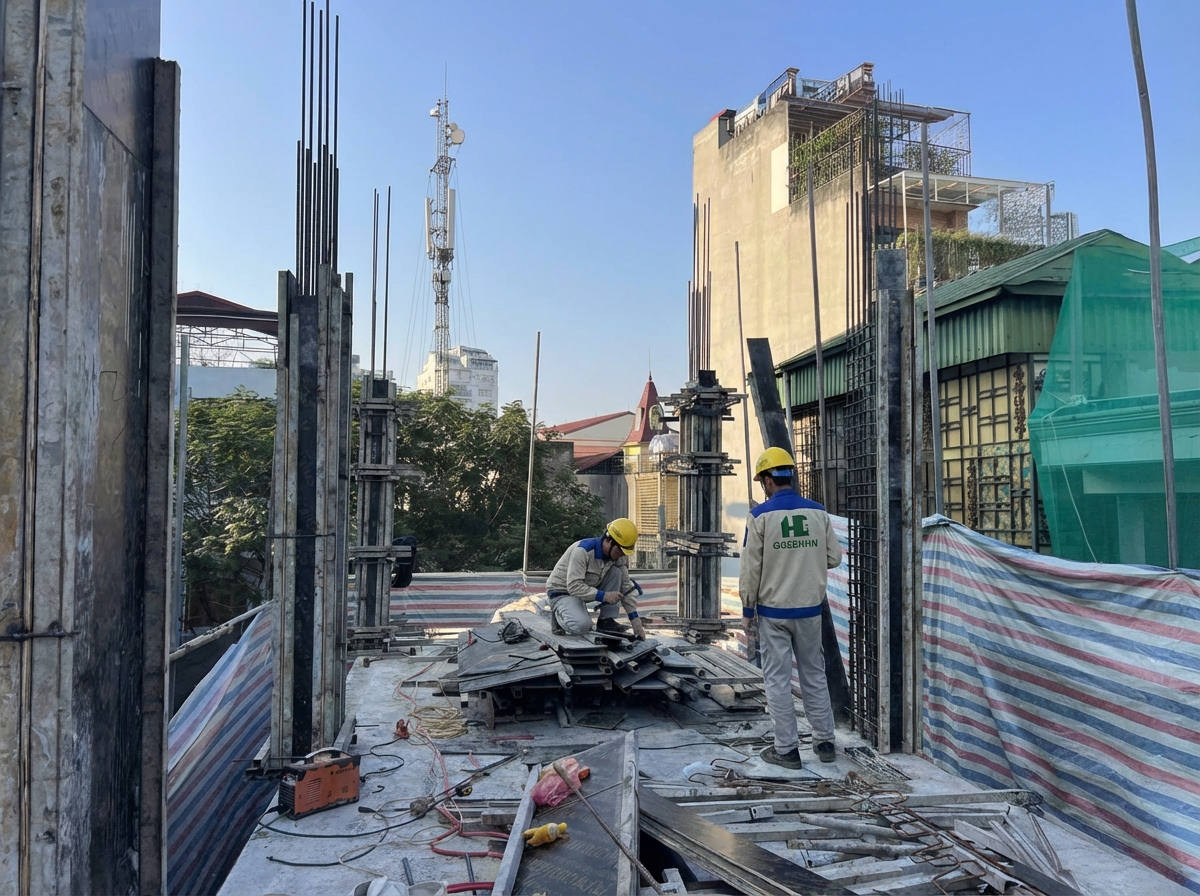

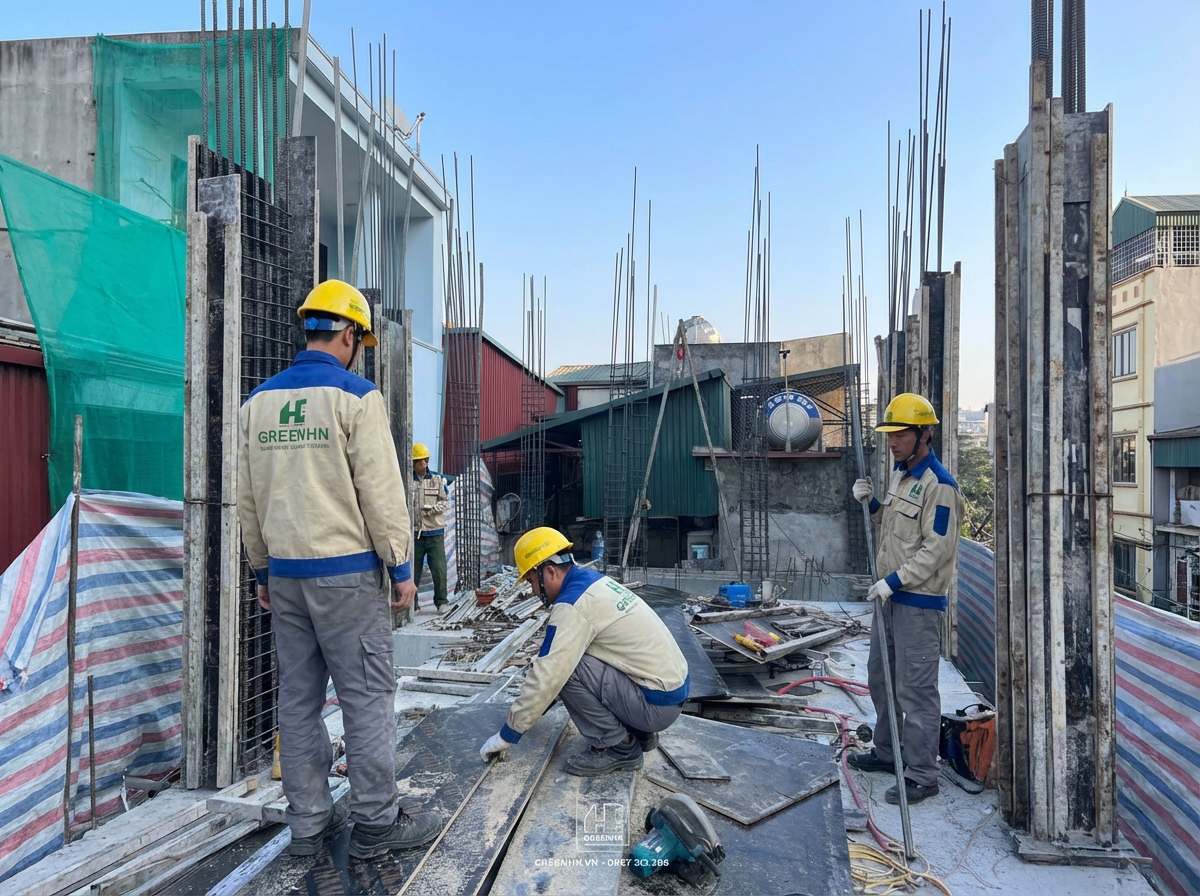

Bước 3: Kỹ thuật Ghép ván khuôn
GreenHN sử dụng Ván phủ phim chất lượng cao thay vì ván gỗ tạp ghép lại.
-
Độ kín khít: Các tấm ván phẳng lì được ghép nối kín khít. Điều này ngăn chặn nước xi măng chảy ra ngoài chảy máu bê tông, giúp bề mặt cột sau khi tháo ra láng mịn, không bị rỗ.
-
Hệ thống Gông & Ty ren:
-
Cột được khóa chặt bằng các bộ gông sắt Hộp kẽm và Ty ren - Bát chuồn (thay vì chỉ buộc dây thép mong manh).
-
Khoảng cách các gông được tính toán chịu lực để cột không bị "phình bụng" khi bê tông tươi đổ vào với áp lực lớn.
-
Kiểm tra độ thẳng đứng (Plumbness): Kỹ sư dùng máy Dọi (hoặc quả dọi truyền thống) để kiểm tra độ nghiêng ở cả 2 phương. Sai số cho phép ≤ 5mm trên toàn bộ chiều cao cột.

3. Thi công cuốn chiếu: Tối ưu tiến độ
Song song với việc thi công kết cấu cột, tại các khu vực sàn đã đủ tuổi bê tông và tháo dỡ cốp pha, đội thợ xây của GreenHN cũng đang triển khai xây tường bao che.
Việc tổ chức thi công nhịp nhàng giữa các tổ đội (Cốp pha - Sắt thép - Nề) giúp công trình nhà chị Thúy luôn đảm bảo tiến độ, không có thời gian chết, sớm đưa công trình về đích.
4. Cam kết chất lượng
Với GreenHN, một chiếc cột đổ xong không chỉ cần "đứng được", mà còn phải:
-
Đúng vị trí tim trục: Không lệch lạc.
-
Đúng kích thước hình học: Vuông thành sắc cạnh.
-
Bề mặt đặc chắc: Không rỗ, không lòi sắt.
Sự giám sát tỉ mỉ hôm nay chính là sự an tâm bền vững cho gia đình chị Thúy mai sau.
BẠN ĐANG TÌM NHÀ THẦU THI CÔNG LÀM KỸ - LÀM CHUẨN?
Xây nhà trọn gói không khó, nhưng tìm được đơn vị chú trọng từng chi tiết nhỏ như chân cột, con kê mới là điều quan trọng.
[form_tuvanmienphi]
𝐆𝐑𝐄𝐄𝐍𝐇𝐍 – 𝐂𝐡𝐮𝐲𝐞̂𝐧 𝐠𝐢𝐚 𝐓𝐡𝐢𝐞̂́𝐭 𝐤𝐞̂́ & 𝐓𝐡𝐢 𝐜𝐨̂𝐧𝐠 𝐂𝐨̂𝐧𝐠 𝐭𝐫𝐢̀𝐧𝐡 𝐃𝐨̀𝐧𝐠 𝐭𝐢𝐞̂̀𝐧
----------------------------------
𝐂𝐎̂𝐍𝐆 𝐓𝐘 𝐂𝐏 𝐓𝐔̛ 𝐕𝐀̂́𝐍 𝐓𝐇𝐈𝐄̂́𝐓 𝐊𝐄̂́ 𝐕𝐀̀ 𝐗𝐀̂𝐘 𝐃𝐔̛̣𝐍𝐆 𝐆𝐑𝐄𝐄𝐍𝐇𝐍
Hà Nội: BT1-16 Khu nhà ở cho CBCS cục B42, B57 - Tổng cục V, Bộ Công An, Phường Thanh Liệt, TP. Hà Nội
TP.HCM: Số 65 Nguyễn Hậu, Phường Phú Thọ Hòa, Thành Phố Hồ Chí Minh


![[Nhật Ký Thi Công] Nhà phố Nguyễn Khắc Nhu: Kỹ thuật Ghép Cốp Pha Cột](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/ndIdw6wSptrY1VHJtQKt.jpg)

![[Nhật ký thi công] Đổ Bê Tông Cọc Khoan Nhồi Nhà Chú Toản - Đại An](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/T3ELvgnpr2RYCITPJCyf.jpg)
![[Nhật Ký Thi Công] Nhà Chú Toản - Đại An: Tường Xây Thẳng Tắp, Cột Vững Vàng](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/jPvtlIy1Dv2lMZ7GkLvn.jpg)

![[Nhật Ký Thi Công] Đổ bê tông Sàn hầm nhà Anh Mạnh: Quy trình ISO](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/kxDpAMhkm9IKln875zop.jpg)
![[RECAP] SỰ KIỆN YEAR END PARTY 2025 | KIẾN TẠO GIÁ TRỊ - MỞ LỐI TƯƠNG LAI](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/oDUPG2nO1wrNMtHtFIBg.jpg)
![[Nhật ký thi công] Hoàn thiện Điện âm & Trát trần nhà Anh Thái - Nguyễn Khang](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/I4l03hyDNd7jo7Eprlg8.jpg)
![[Nhật ký thi công] Đổ bê tông vách hầm nhà Anh Minh - Nguyễn An Ninh](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/mcJQau63ib03oX4QS6YZ.jpg)
![[Nhật ký thi công] Đổ bê tông Sàn tầng 3 & Thang bộ Nhà Anh Tiến](https://greenhn.sgp1.digitaloceanspaces.com/attachments/2026/02/QlSbPNmenhIHoBVb2jfP.jpg)
